庆和省加速推进核电站项目建设

庆和省正按照政府总理指示,全力冲刺进度,力争在2025年12月31日前完成核电站1号和2号项目用地移交工作。

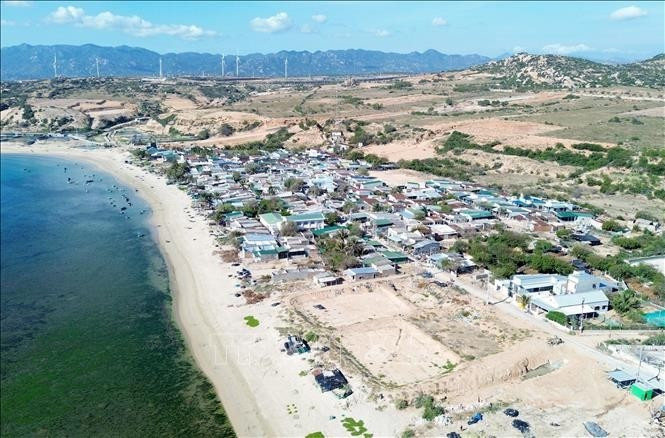

力争在2025年12月31日前完成核电站1号和2号项目用地移交工作。(图片来源:越通社)
力争在2025年12月31日前完成核电站1号和2号项目用地移交工作。(图片来源:越通社)

据庆和省工贸厅的报告,为落实中央关于在5年内完成核电站项目的指示,庆和省委已颁布第34-NQ/TU号决议,省人民委员会健全了省级指导委员会,制定了运作机制;同步部署各项工作,以重启核电站1号和2号项目。

庆和省人民委员会建议政府总理提请国会常委会批准,将补偿、扶持、安置和征地拆迁工作内容分离出来,作为独立项目,并依法授权交由省级政府组织实施。此举旨在使地方政府能够主动推进工作,而无需等待根据越南电力集团(EVN)和越南国家能源工业集团(Petrovietnam)的新提案完成投资主张和项目调整的相关手续。

为便利核电站1号和2号项目及其子项目的投资建设,以及适用于原宁顺省(合并前)的若干特定机制和政策,庆和省人民委员会建议政府总理向国会、国会常务委员会报告,允许该省在完成省级行政单位合并后,继续实施第189/2025/QH15号决议中的特殊机制和政策。

省人民委员会还建议政府总理指示各投资方(EVN和Petrovietnam)尽快报告项目投资主张调整事宜,为征地工作提供法律依据;指示财政部尽早安排中央预算资金(超出该省公共投资计划部分),剩余金额为9.156万亿越盾,用于实施核电站项目的移民安置工作。

与此同时,庆和省建议政府总理审议并颁布决定,废止2013年8月28日颁布的关于核电站项目补偿、扶持、移民安置机制政策的第1504/QĐ-TT号决定;指示科学技术部尽快修订和补充第13/2009/TT-BKHCN号通知,为地方政府确定安全距离以开展补偿、征地拆迁、移民安置工作提供法律依据和指导。(完)

来源:越通社
